国电汉川发电有限公司煤场封闭工程三期煤棚EPC项目网架主体结构顺利合龙

发布时间: 2021年09月26日 09:30    来源:中煤百甲重钢    阅读次数:2194    [返回]

9月18日上午10点10分,随着三期煤场B3区最后一个拼装椎体紧固完成,煤场A3区及B3区最后一个网架轴线顺利合龙,煤场封闭工程三期煤棚整体网架主体工程全部安装完成。标志着该项目又一重大关键节点顺利实现。


该项目是国电汉川电厂环保改造重点工程,于5月16日开工起步吊装,到9月18日网架最后合拢完工,经历了126个日日夜夜,跨越了长江中游地区的梅雨季节及三伏特高温炎暑天气,采用山墙起步的方法,严格按照施工方案作业,顺利合拢。三期配套煤场为条形斗轮机煤场,平面尺寸 640m×95m,煤场总贮煤量约 35×104t,煤场贮煤量可供本期工程燃用约 20 天。三期煤场在原有干煤棚的两端扩建新干煤棚,其中向东扩建 85m,向西扩建 210.5m, 扩建完成后煤场干煤棚总长 526m,跨度与原干煤棚一致,工程采用双层螺栓球正放四角锥筒壳结构,下弦支承,跨度95m,地面至基础顶高度为4m,基础顶至网架顶高度为38.232m。


干煤棚网架安装施工难度在百甲科技属于非常成熟技术,但是现场施工场地复杂,属于不停产在线施工,对施工标准和要求极高。为此,煤场封闭项目部严格按照“安全第一、预防为主、综合治理”的方针。一是建立周例会制度,及时协调各工种的配合,合理利用空间,进行土建、安装的立体交叉作业,协调煤场存煤置换工作,确保施工、存取煤两不误,并结合实际,采取相应的防暑降温措施,保证连续施工,确保工程进度。二是对施工人员的安全监察采取层层把关、层层分解、层层落实、层层负责的原则,一级监督一级,一级对一级负责,实行改造全过程动态监督检查,全面掌控施工节点和工程质量,确保工程如期完成。特别是在网架安装施工的过程中,遇到了连续的高温天气,影响了施工进展,增大了高空作业危险性和生产管理难度,项目部协同总包方及时制定了施工作业施工时间,同时也加强了施工人员的安全培训和施工现场的检查力度,并通过电厂领导现场慰问、为现场施工人员送清凉等活动,极力为施工创造条件,鼓舞了项目参建人员的工作热情,确保了工程进度。

在经过各方的关心和支持下,同时在项目参建方不懈的努力下,三期煤场封闭工程网架主体结构安装工作全面完工。安装完成后的A3与B3区域的网架主体结构,它将与原有的干煤棚及A1与B1区域的网架主体结构形成一体。三期煤棚全部完工投入使用后,所有原煤接收、存储工作都将在煤棚内完成,能解决因雨水造成的存煤流失、受潮问题,还可有效降低周边大气固体颗粒物含量,消除煤尘对周边环境的影响,实现煤场‘不露天、不落地’,煤尘零排放,为公司打赢“蓝天白云、绿色企业”的环保持久战奠定了坚实的基础。

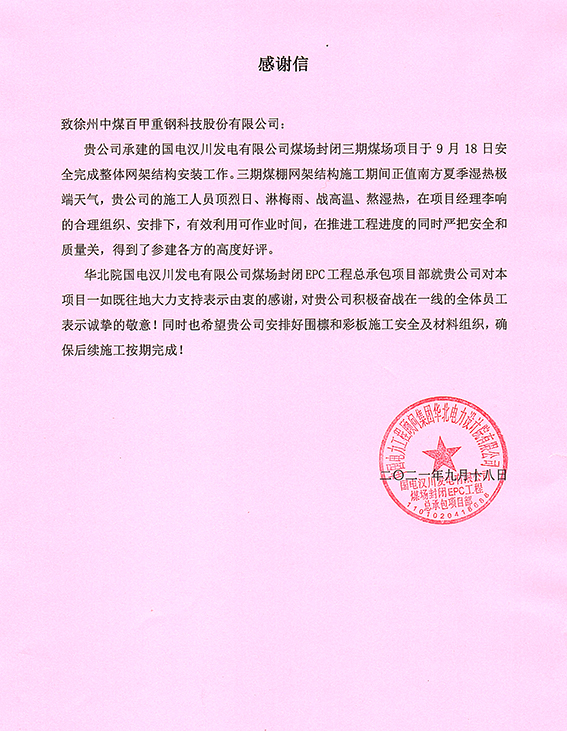

为此,此项目受到业主、监理及总包方多次好评。(通讯员 李响)

      编辑手记:
施工场地复杂、不停产在线施工,项目部巧妙穿插施工管理、交叉作业,抓安全、抓质量、抓管理,圆满并出色地完成了项目的既定建设目标。一流的工程质量来源于一流的管理,从技术创新到管理创新,完美诠释了百甲人靠管理铸工程品质的企业灵魂。
